6月24日,隨著最后一車混凝土澆筑完成,三公司承建的濱河?xùn)|路南延二期工程施工一標段橋梁工程第二聯現澆箱梁頂板混凝土順利澆筑完畢。項目部全體施工人員各司其職、堅守一線,向著工期目標奮力沖刺,堅持質量把控嚴、安全管理嚴,用心澆筑品質工程、樣板工程。
實處著力 質量把控嚴要求

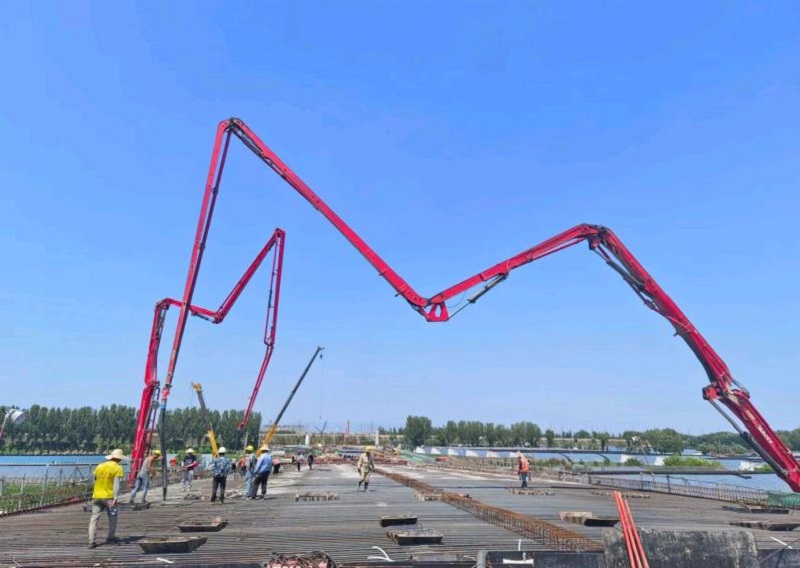

施工中,項目部對每道工序都嚴格要求,重點把關,要求現場管理人員必須靠前指揮、親自謀劃,重點環節與突出問題不僅要放在心上,更要抓在手上,并通過召開班前會、交底會、培訓會等方式進行提升質量管理的知識培訓,強化責任意識;引導全體施工人員緊盯要點、結合實際,始終保持高標準、嚴要求,每項工作都要追求精益求精。混凝土澆筑過程中,項目部采用兩臺泵車同時澆筑的方式,并安排專人負責監測混凝土的出廠和入模溫度,不符合溫度要求的混凝土堅決不予使用。同時,采取嚴格的全過程質量把控措施,控制混凝土的坍落度、降低入模溫度和內外溫差,嚴格把控前后兩層的澆筑時間,注意保持混凝土密實,并在澆筑完成后及時進行覆蓋、保濕養護,確?;炷翝仓淮涡酝瓿伞?/span>
細處入手 安全管理嚴舉措
項目部牢固樹立“以安全促生產、向安全要效益”的意識,定時開展安全教育培訓及安全交底工作,使大家充分認識到安全生產的重要性和必要性,確保將安全意識體現在崗位、落實在行動。施工中,項目部制定了質量責任掛牌、定期檢查及評定獎罰等制度,重點在箱梁模板、支架基礎等工序上設置沉降觀測點,安排人員每天定時觀測,根據沉降觀測曲線變化,采取相應預案,及時調整措施。在起重吊裝、開挖作業、支護結構等重要工序施工前,項目部要求安全質量檢測人員對全體施工人員進行安全交底,確保施工安全、質量符合標準。
截至目前,橋梁工程第二聯混凝土已澆筑完成。排水工程雨水管線已完成1600米,占總量的78%;污水管線已完成838米,占總量的77%;電力檢查井已完成13座,占總量的59%;電纜隧道已完成932米,占總量的89%。下一步將進行橋梁工程第一聯箱梁混凝土澆筑。項目部全體施工人員頭頂烈日,全力奮戰在施工一線,以實際行動為太原城市建設貢獻市政力量。
