一公司千峰路南延建設工程雨水泵站及調蓄池施工側記 發布時間:2021-12-31 17:21:07 來源:本站 閱讀:30850
歲末年終,強冷空氣接踵而至,一公司承建的千峰路南延建設工程雨水泵站及調蓄池施工現場依然一幅熱火朝天的施工場面。項目部在嚴格落實疫情防控和冬季施工保障的同時,全體施工人員掀起冬季施工大干熱潮,全力推動項目建設提速增效。
重質量:狠抓落實控細節
該工程作為太原市最大的地下雨水泵站,工程設備數量多、單體體積大、安裝工作體量大、工藝繁雜。為了后期對蓄水池底部的沉渣進行沖洗,工程中安裝使用了國際先進的水洗門,此設備與墻體的密閉性要求較高,安裝精度需要控制在±2毫米以?xún)?nèi)。項目部多次與設計人員、設備廠家、技術指導人員、施工人員進行溝通交流,針對施工中的技術難點,確定合理施工方案,廠家技術人員全程現場觀察、指導。施工人員嚴謹細致,確保安裝設備的平整度和水平度,并根據廠家技術人員建議調整施工細節,保證了施工的準確性。同時項目部加強現場監護、安全隱患排查、巡查管理,對檢查中發現的問題及安全隱患,及時跟蹤,并落實整改,全力保障施工安全。
抓進度:緊盯節點強協調

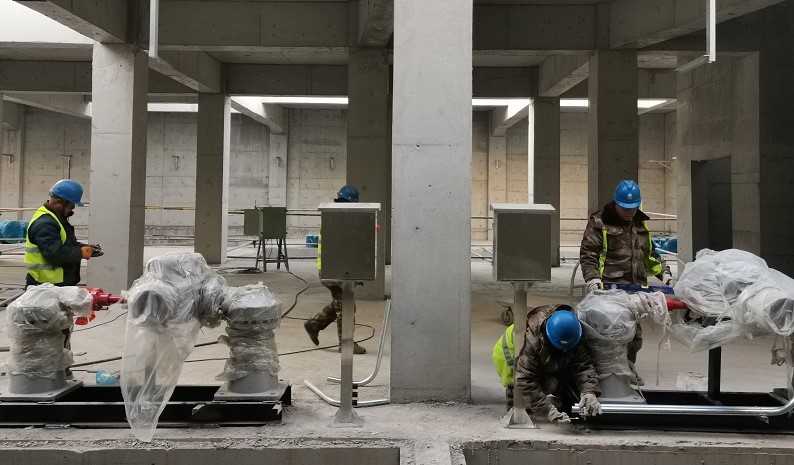

項目部全體施工人員始終堅守一線,調配資源、集中攻堅、倒排工期、掛圖作戰,按施工難度及施工進度要求,通過科學的冬季施工方案克服低溫等不利條件,合理安排工序銜接,強化過程控制,全力推進項目建設。項目部正在進行設備安裝及室內裝修。截至目前,項目部已經安裝完成9臺水泵,占總工程量的50%;安裝完成11臺閘門,占總工程量的65%;安裝完成37臺水洗門,占總工程量100%。雨水管線累計完成210米,占總工程量的48%;二次澆筑累計完成16886方,占總工程量的99%;附屬建筑累計完成960方,占總工程量的95%;附屬結構累計完成936方,占總工程量68%。
使命在肩、奮進向前。項目部全體施工人員以精細化管理為基礎,繼續壓緊壓實質量責任,向著2022年2月前完成主要設備的安裝工作,3月份開始進行設備調試的時間節點全速前進。
